  1. JKK東京
  2. 入札契約情報
  3. 排水管改修工事における受注者負担軽減を目指した 「受注者支援モデル工事」を実施します

排水管改修工事における受注者負担軽減を目指した
「受注者支援モデル工事」を実施します

排水管改修工事における受注者負担軽減を目指した
「受注者支援モデル工事」を実施します

~事前調整期間の確保と調整費用の加算で、受注者の施工体制づくりを支援~

公社住宅の排水管改修工事において、居住者との事前調整や工事説明に係る受注者の負担を軽減し、円滑な着手・施工を目的として、「受注者支援モデル工事」を実施します。

排水管改修工事は、住戸内への立入りを伴うため、お住まいの方々のご理解ご協力が不可欠であり、 そのための日程調整や工事説明、問い合わせ対応など、多くの事前準備が必要となります。

本モデル工事では、着工前の居住者との調整期間を十分に確保するとともに、当社職員が受注者と連携・協力して居住者対応をサポートすることで、受注者の負担軽減と円滑な工事施工を目指します。

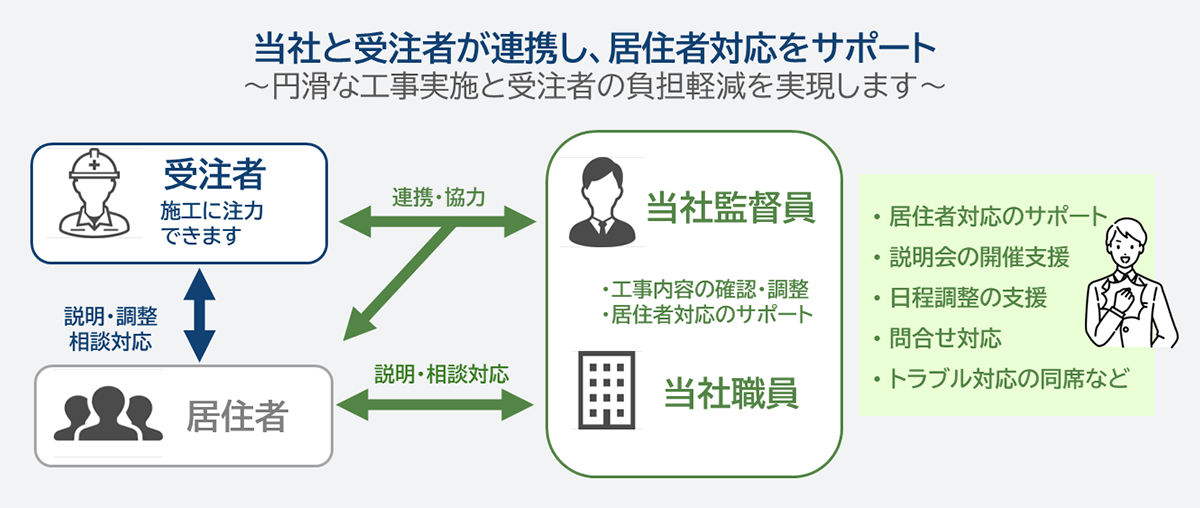

当社と受注者が連携し、居住者対応をサポートの図

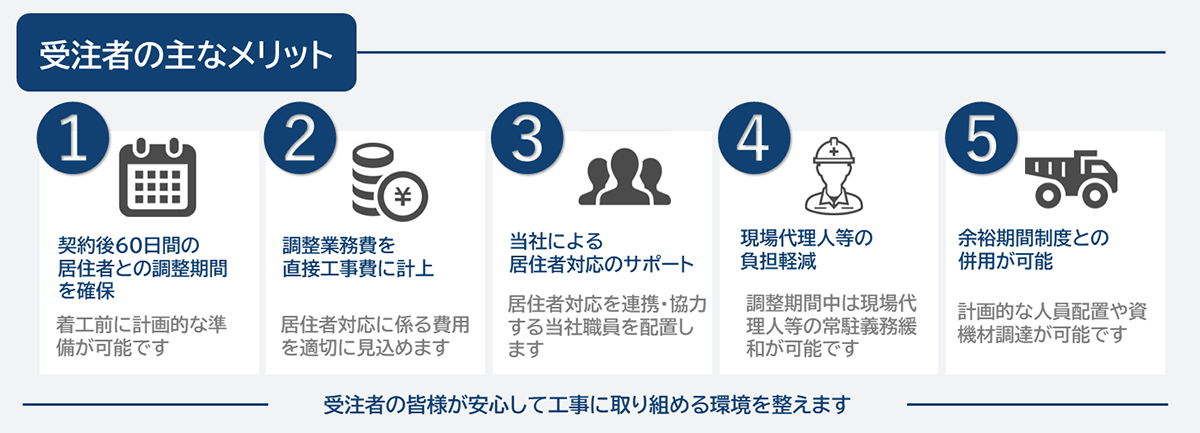

受注者の主なメリット
  •   ❶ 契約後60日間の「居住者との調整期間」を確保
    着工前に居住者説明や日程調整などを計画的に実施できるため、余裕をもった施工準備が可能となります。
  •   ❷ 調整業務費を直接工事費に計上
    居住者への説明や折衝、各種調整業務、着工準備に要する労務費を「調整業務費」として計上します。
  •   ❸ 当社による居住者対応のサポート
    当社監督員に加え、居住者対応をサポートする当社職員を配置します。
    連絡が取れない住戸への訪問や説明会の開催支援、トラブル発生時の同席など、当社職員が受注者と連携・協力して対応します。
  •   ❹ 現場代理人等の負担軽減
    調整期間中は現場代理人等の常駐義務緩和が可能です。
  •   ❺ 余裕期間制度との併用が可能
    最大6か月の余裕期間制度と併用できるため、計画的な人員配置や資機材調達に活用できます。

当社が行う主な支援

当社職員が受注者と連携し、居住者との調整業務をサポート

着工前
  • ✓ 居住者向け説明会の開催支援
  • ✓ 工事内容の説明補助
  • ✓ 居住者との日程調整支援
  • ✓ 不在住戸・連絡困難住戸への対応支援
  • ✓ 居住者からの相談や問い合わせへの対応
着工後
  • ✓ 工事に伴う居住者対応の支援
  • ✓ トラブル発生時の対応協力
  • ✓ 円滑な工事進行に向けた支援

モデル対象工事

工事件名 青井五丁目住宅屋内排水、屋内汚水管改修工事
工事場所 青井五丁目住宅(足立区青井5-40-11)
工  期 契約日(又は着工日※)から200日間 ※余裕期間制度を適用した場合
工事内容
  • (1)屋内雑排水管改修、屋内汚水管改修工事
    • ① 2階ピット内排水管(雑排水管・汚水管)の撤去・新設
    • ② 3階以上住戸内の浴室、洗濯、洗面系統排水管の撤去・新設
    • ③ 汚水・雑排水管系統屋上の伸長通気口の撤去・新設
  • (2)雑排水管・汚水管系統の竪管更生(ライニング)工事
  • (3)全住戸の浴室排水トラップ、及び洗濯排水トラップの更生(ライニング)工事
入札公表期間 令和8年11月9日から11月13日まで(予定)

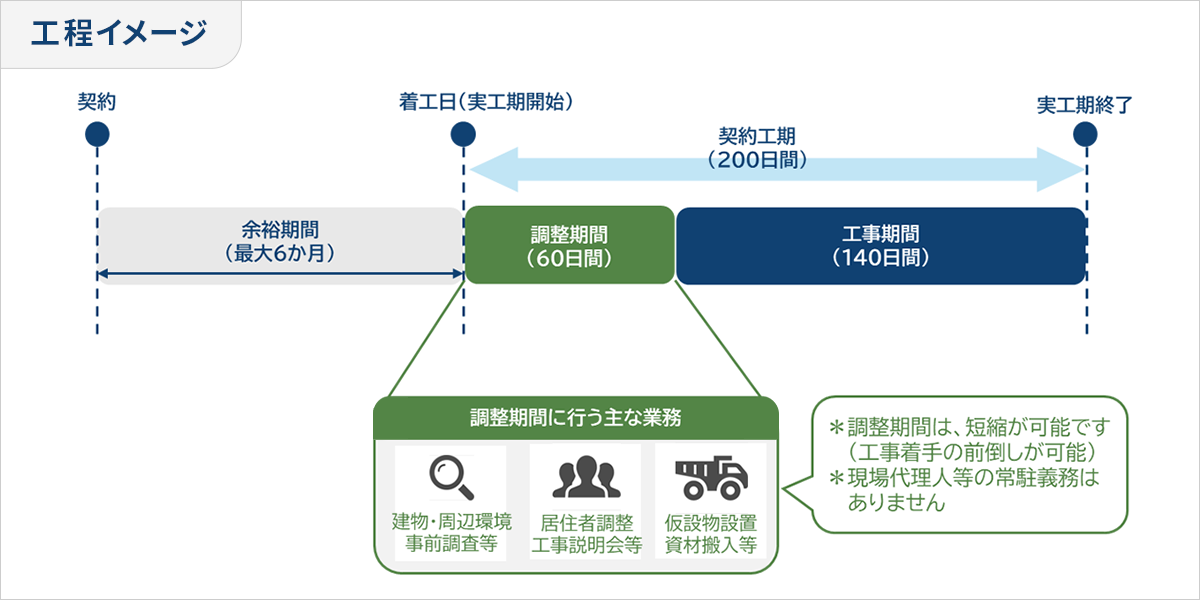

工期 図
