老朽化した建物の大部分を再利用しながら、大胆な意匠の転換や用途変更、耐震補強を可能にするために、さまざまなプロセスを経て改善工事が進行しました。
- 工事進捗に伴う外観の遷移
-
-
▲2012年9月
-
▲2013年6月
-
▲2013年8月
-
▲2013年9月
-
▲2013年12月
-
▲2014年3月
-

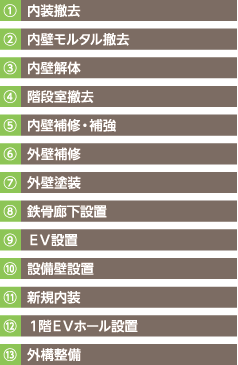

① 内装撤去
② 内壁モルタル撤去 → スケルトン状態
③ 内壁解体
④ 内壁補修・補強
⑤ 階段室撤去
⑥ 階段室撤去(撤去後)
-
⑦ 設備壁設置
設備配管を「設備壁」という間仕切り壁の中に収めました。配管類は北側新設廊下に面する壁から外部の設備スペースに集約しています。
